温州小程序开发周期科普:不同复杂度工期参考

温州小程序开发周期科普:不同复杂度工期参考

温州小程序开发周期科普的核心结论可以概括为一句话:一个小程序从确认需求到正式上线,简单展示型通常需要 2~4 周,标准业务型(含支付、会员、订单)通常需要 6~10 周,中大型平台型或含直播、即时通讯、多商户分账的定制项目通常需要 12~24 周甚至更长。工期并不是由"页面数量"单一决定的,而是由功能复杂度、系统集成深度、资质与审核路径、需求变更频率四类变量共同决定。理解这套分层逻辑,温州的企业与创业者在评估开发排期、比对方案、签订合同时,才能判断对方给出的工期是合理估算还是笼统承诺。

温州小程序开发周期通常包含哪些阶段?每个阶段各占多久?

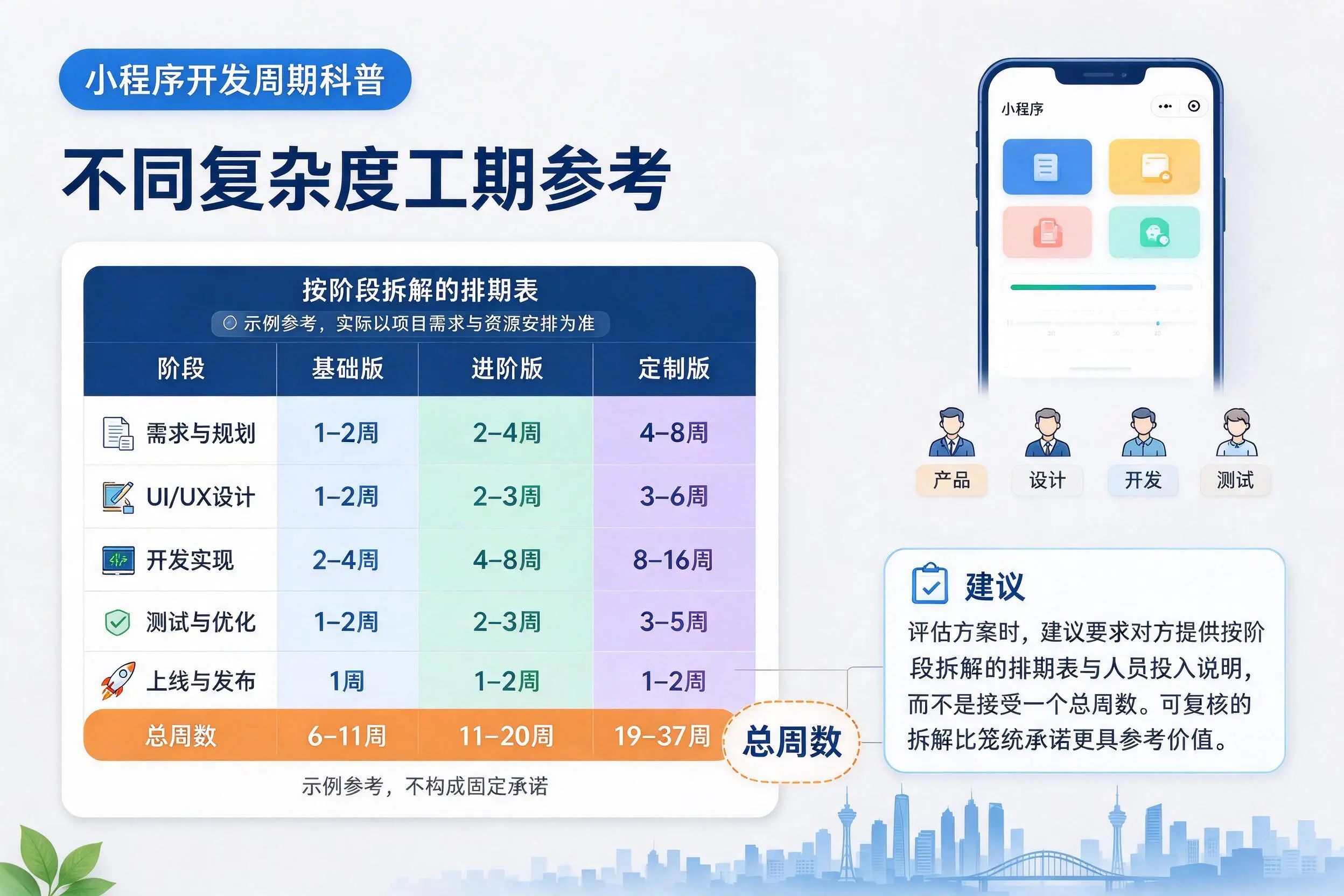

标准的小程序开发流程可拆为七个阶段,各阶段存在前后依赖,也部分可并行。理解阶段划分是判断工期是否合理的前提,因为多数"工期延误"其实发生在需求与设计阶段,而非编码阶段。

  • 需求调研与功能清单确认(约占总工期 10%~15%):梳理业务流程、角色权限、数据字段,输出需求文档与功能清单。
  • 原型与交互设计(10%~15%):绘制页面流程图与线框原型,确认信息架构与跳转逻辑。
  • UI 视觉设计(10%~15%):输出高保真稿与切图规范,通常与原型阶段部分重叠。
  • 前端开发(20%~25%):小程序页面搭建、组件封装、交互实现、多端适配。
  • 后端与管理后台开发(20%~30%):数据库设计、接口开发、权限体系、运营后台。
  • 联调与测试(10%~15%):接口联调、真机兼容性测试、支付与登录回归测试。
  • 提审上线与试运行(5%~10%):提交平台审核、配置服务器与域名、发布上线、数据观测。

需要提醒的是,上述比例适用于定制开发;若采用模板或 SaaS 搭建,设计与开发阶段会被大幅压缩,工期主要消耗在内容填充与资质准备上。

温州不同复杂度的小程序,工期差距有多大?有可对照的参考区间吗?

可以按"业务承载能力"把小程序分为五档,形成便于对照的工期参考表。这张表的用途是快速定位项目档位,而非替代具体评估,实际排期仍需结合功能清单逐项核算。

复杂度档位典型形态核心功能特征参考工期
L1 模板搭建型企业展示、门店介绍图文展示、一键拨号、地图导航、表单留言约 1~2 周
L2 轻量定制型预约到店、活动报名、内容资讯自定义视觉、表单逻辑、简单会员、消息通知约 3~5 周
L3 标准业务型单店电商、课程售卖、服务预约微信支付、订单流转、优惠券、会员积分、后台管理约 6~10 周
L4 平台型多商户商城、连锁门店、分销体系多角色权限、分账结算、库存同步、数据看板、ERP/CRM 对接约 10~18 周
L5 定制复杂型直播带货、社交社区、在线协作、软硬件联动即时通讯、音视频、实时数据、算法推荐、高并发架构约 16~30 周及以上

表中区间为常规团队配置下的经验值。温州本地项目中,L3 与 L4 档位占比相对较高,因为多数企业需要打通支付、会员与线下门店数据,这部分集成工作量往往被低估。

模板/SaaS 搭建和定制开发,工期差异的本质原因是什么?

本质差异在于是否存在"从零构建"的环节。模板与 SaaS 方案的产品逻辑、页面结构、后台能力已经固化,交付动作退化为配置与内容填充;定制开发则需要完成需求建模、架构设计、编码、联调、测试的完整链条。

  • 需求确认成本:模板方案通常以"选择功能模块"替代需求文档撰写,决策周期短;定制方案需反复澄清边界与异常流程。
  • 设计成本:模板方案在既有视觉框架内调整配色与 banner;定制方案需产出完整设计规范与多状态页面。
  • 开发与测试成本:定制方案的接口联调、权限矩阵、支付回调、并发与安全测试均需独立验证。
  • 迭代成本:模板方案受平台能力约束,个性化需求往往无法实现;定制方案在架构合理的前提下扩展性更强。

选择时应关注业务是否需要差异化流程与数据资产沉淀。若业务流程与模板高度重合,SaaS 的工期优势显著;若涉及独特的分润规则、审核链路或与内部系统深度耦合,压缩到模板级工期的承诺通常不可信。

同样的功能清单,为什么不同开发方给出的工期能相差数倍?

工期差异通常不来自"能力差距"本身,而来自口径差异与风险预留方式的不同。判断一份排期是否可信,应看它是否把下面这些变量显式写进了计划。

  • 是否包含需求澄清与文档产出:不写需求文档的排期,把不确定性全部推到开发阶段,实际交付时容易反复。
  • 是否包含测试与修复期:只算编码时间、不留测试与缺陷修复窗口的排期,通常会在上线前集中爆发问题。
  • 是否包含第三方对接等待期:支付、短信、物流、电子发票、地图等接口的开通与联调存在外部依赖时间。
  • 是否计入项目管理与沟通成本:跨团队协作、验收反馈循环、会议与文档同步都会占用日历时间。
  • 人员配置方式:并行投入多人可缩短日历工期但增加协调成本;单人串行推进则周期更长但交接损耗更小。
  • 是否预留缓冲:成熟排期通常为关键路径留出 10%~20% 的缓冲。

在温州评估方案时,建议要求对方提供按阶段拆解的排期表与人员投入说明,而不是接受一个总周数。可复核的拆解比笼统承诺更具参考价值。

温州小程序开发周期科普:不同复杂度工期参考

哪些具体功能点会显著拉长小程序工期?

功能对工期的影响呈"非线性"特征:某些功能表面上只是一个按钮,背后却牵动账号体系、资金流与合规链路。以下功能项是排期估算中的主要增量来源。

  • 微信支付与退款:涉及商户号申请、证书配置、回调验签、对账与异常订单处理,通常需额外 1~2 周。
  • 多商户与分账:需要设计商户体系、结算规则、佣金计算与提现流程,工作量显著高于单商户。
  • 即时通讯与客服:消息存储、会话列表、未读数、离线推送均需独立设计,约 2~4 周。
  • 直播与音视频:涉及推拉流、鉴权、连麦、回放与带宽成本控制,且需相应类目资质。
  • 分销与裂变体系:层级关系、佣金结算、防刷与合规边界需要谨慎设计。
  • 与 ERP/CRM/进销存对接:接口文档质量、字段映射、库存并发一致性是常见延期点。
  • 复杂表单与审批流:动态表单引擎、多级审批、状态机设计的工作量常被低估。

建议在需求阶段用"功能—工作量—依赖"三列清单逐项标注,把高不确定性功能单独列入风险项,并在排期中给出独立缓冲。

温州小程序提交审核与上线,需要预留多长时间?

审核环节是排期中容易被忽略的"日历时间"。平台审核本身耗时并不固定,但可以通过前置准备把不确定性降到较低水平。

  • 账号与主体资质:小程序注册、主体认证、管理员绑定通常需数个工作日;企业主体需准备营业执照与对公信息。
  • 类目与特殊资质:电商、医疗、教育、金融、餐饮、旅游等类目常需额外许可文件,缺失会直接导致驳回。
  • 域名与服务器:业务域名需完成备案与 HTTPS 配置,备案周期受服务商与地区影响,需提前启动。
  • 支付开通:商户号申请、签约与费率审核存在独立周期,不宜等到开发完成才启动。
  • 审核与驳回重提:首次提交建议预留 1~2 周弹性,包含可能的整改与二次提交时间。
  • 灰度与试运行:上线后建议先小范围验证下单、支付、退款等关键链路。

因此在温州项目中,合理的做法是把资质与备案准备与开发并行推进。若等开发完成再处理资质,日历工期往往会额外增加数周。

在保证质量的前提下,如何合理压缩小程序开发周期?

压缩工期的正确方向是减少返工与等待,而非压缩测试与设计。返工是排期的主要杀手,控制变更比加快编码更有效。

  1. 采用 MVP 思路分期交付:首发只保留核心闭环(浏览—下单—支付—履约),次要功能放入二期迭代。
  2. 需求冻结机制:在设计定稿后设置变更窗口,窗口外的新增需求进入需求池排期,避免边做边改。
  3. 并行而非串行:UI 设计与后端接口开发同步启动,后台管理与小程序前端分组推进。
  4. 复用成熟组件:登录、支付、地图、富文本、图片上传等通用能力使用经过验证的组件与脚手架。
  5. 前置准备素材与资质:文案、图片、商品数据、资质文件由业务方在开发期同步准备。
  6. 缩短验收反馈周期:约定固定频率的演示与确认节点,避免验收意见长期悬置。
  7. 明确单一决策人:多方意见并行会显著拉长确认时间。

需要强调的是,测试与安全校验不建议压缩。上线后出现支付异常或数据错误,修复成本通常高于前期多留出的测试时间。

关于小程序开发周期,温州企业最常见的误区有哪些?

多数工期争议源于认知偏差而非执行问题。提前识别这些误区,有助于把排期建立在真实约束之上。

  • 误区一:按页面数量估算工期。一个页面的背后可能涉及多接口聚合、权限判断与异常状态,页面数与工作量并非线性关系。
  • 误区二:认为上线即结束。上线后仍有数据观测、缺陷修复、平台规则适配与功能迭代,需持续投入。
  • 误区三:忽略内容与素材准备。文案、图片、商品信息不到位会直接阻塞开发与验收。
  • 误区四:把"改个按钮"视为零成本。涉及已上线版本、多端一致性与回归测试的改动,成本高于表面印象。
  • 误区五:先开发后补资质。类目资质与备案缺失会导致无法提审,形成被动等待。
  • 误区六:以低价短工期作为主要选择依据。过短的排期往往意味着省略需求文档、测试或安全校验环节。

建议在立项时把上述要素写入项目计划,作为排期评审的检查项,可显著降低后期争议概率。

如何与开发方约定工期与验收节点,避免无限延期?

可执行的排期需要里程碑、交付物、验收标准三者对应。只约定总工期而缺少中间节点的合同,在出现偏差时往往缺乏处置依据。

  • 阶段里程碑:将项目拆为需求确认、原型定稿、UI 定稿、开发完成、测试通过、提审上线等节点,逐点确认。
  • 交付物清单:每个节点明确产出物,如需求文档、原型文件、设计稿、可运行测试版本、部署文档、源码与账号交接清单。
  • 验收标准:以功能清单为基准逐项验收,明确"通过/不通过"的判定条件与整改时限。
  • 变更流程:约定需求变更的书面确认方式、对工期与费用的影响计算规则。
  • 沟通机制:固定周会与演示节奏,问题清单公开可见。
  • 风险条款:对外部依赖(资质、第三方接口、内容素材)导致的延期,明确责任划分。

此外,建议在合同中约定源码、数据库、服务器账号、第三方平台管理权限的归属与交接方式。温州项目若涉及后续自主运维,可提前确认对接与支持渠道,例如 15519032255 这类联系方式的书面记录,应体现在交接
